Jak wyglądała budowa hali
dodano: 2012-08-31 08:53:05
Wizualizacja
Projektanci:
"Art. Projekt K&M" Sp. z o.o. z siedzibą w Kościerzynie

Parter
Główne wejście do projektowanego obiektu zlokalizowane będzie od południowego zachodu. Dodatkowe wejścia/wyjścia przewiduje się usytuować na zachodniej ścianie zespołu wejściowego oraz od północnego - wschodu. Do budynku będzie można wejść również schodami ewakuacyjnymi umieszczonymi od strony północnej – przy tarasie widokowym.
W parterze projektowanego obiektu usytuuje się hol główny, sanitariaty ogólnodostępne, hol wewnętrzny z dostępem do szatni zawodników z pełnymi węzłami sanitarnymi, halę sportowo – rekreacyjna o pow. 1950m2 , sale gimnastyczną o pow. 125m2, siłownie o pow. 64m2, salę do gry w squash’a o pow. 62.5m2, zaplecze techniczne, magazynowe, pomieszczenie I pomocy oraz pomieszczenie trenera z widokiem na halę sportową.
Piętro
Na piętro projektowanego obiektu będzie można dostać się schodami zlokalizowanymi w holu wejściowym jak również schodami usytuowanymi od strony północnej elewacji budynku. W północnej części zlokalizowany zostanie taras widokowy. W części centralnej usytuowane zostaną zejścia na trybuny hali rekreacyjno – sportowej.Przewiduje się wielkość trybun pod 200 osobową widownię. W części południowo – zachodniej zlokalizuje się pomieszczenie socjalne dla pracowników.
Powierzchnia całkowita 3441.46 m
Powierzchnia zabudowy2974m2
Kubatura 23520m3
15 październik 2009
Podpisanie umowy z konsorcjum firm:
Lider - "ISO" Sp. z o.o. z siedzibą w Kolbudach
Partner - "PBO - GRINBUD" Sp. z o.o z siedzibą w Nowogardzie
15 październik 2009
Przekazanie placu pod budowę hali rekreacyjno - sportowej

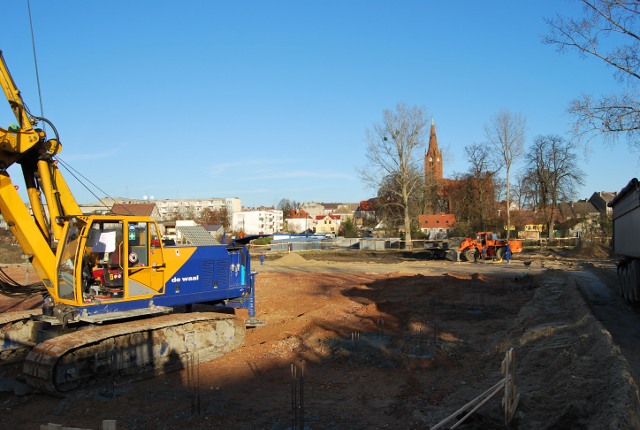

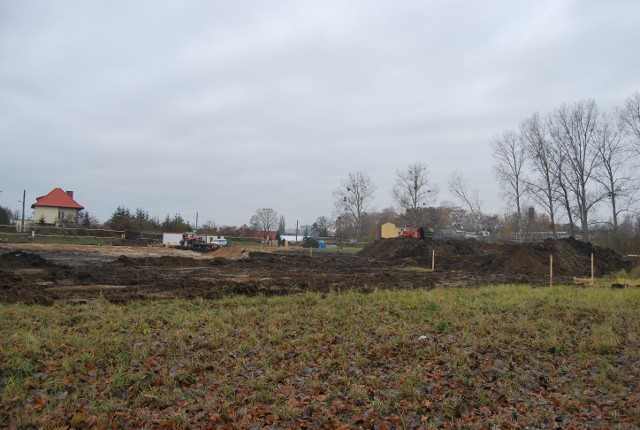

28 październik 2009

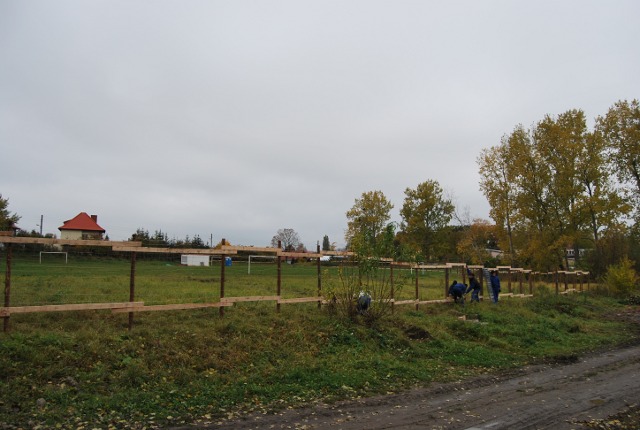

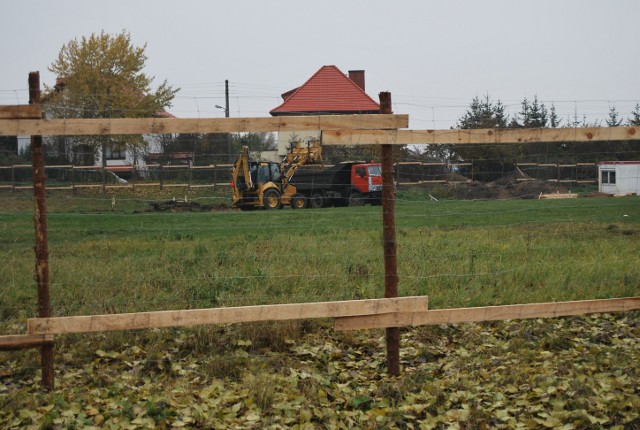

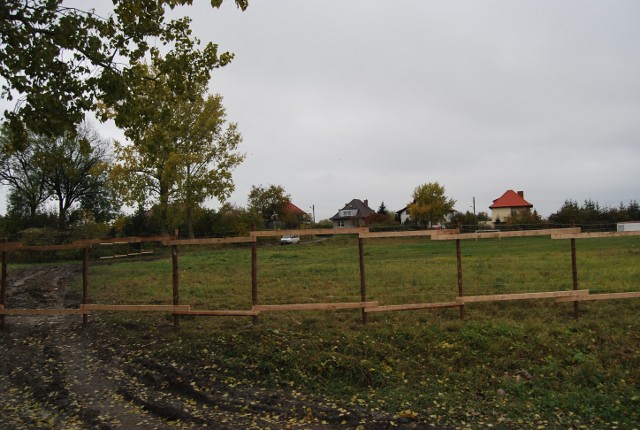

Grodzenie terenu pod budowę hali rekreacyjno - sportowej
02 listopad 2009

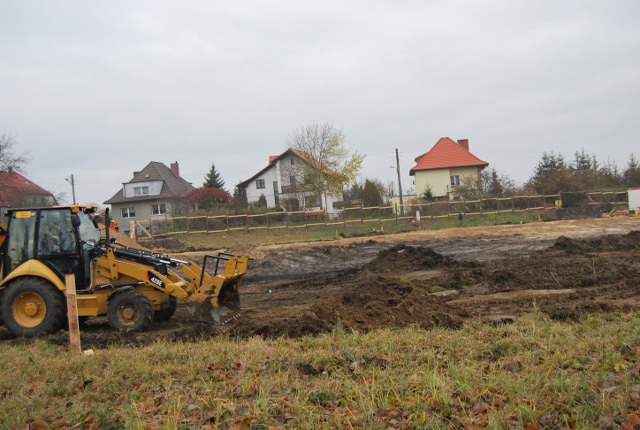

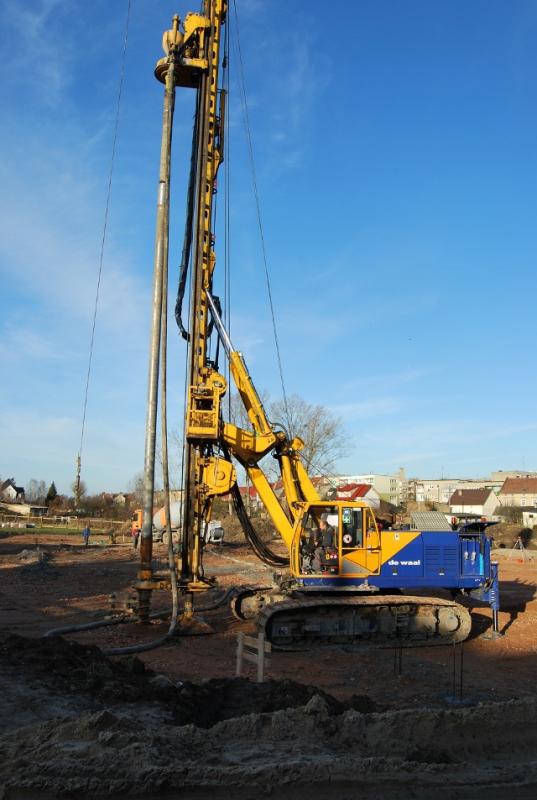

Ruszyły pierwsze wykopy
12 listopad 2009
Wykopy pod fundamenty

23listopad 2009

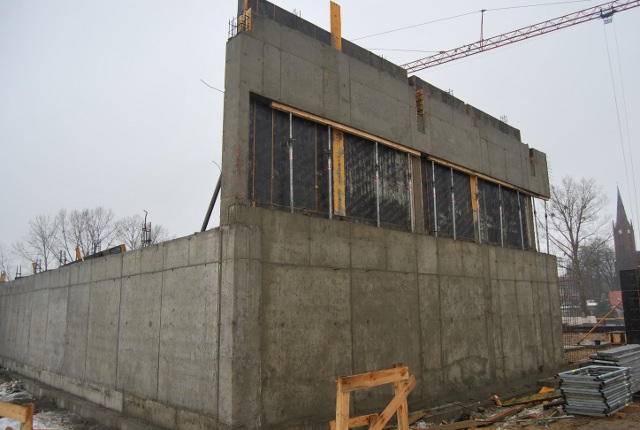

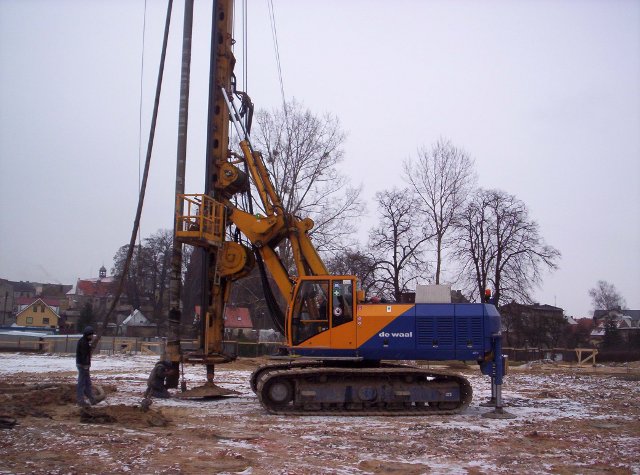

Rozpoczęły się roboty fundamentowe polegające na palowaniu
11 grudzień 2009

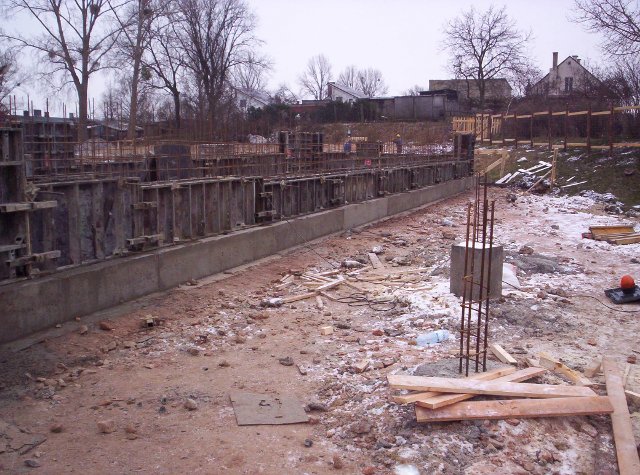

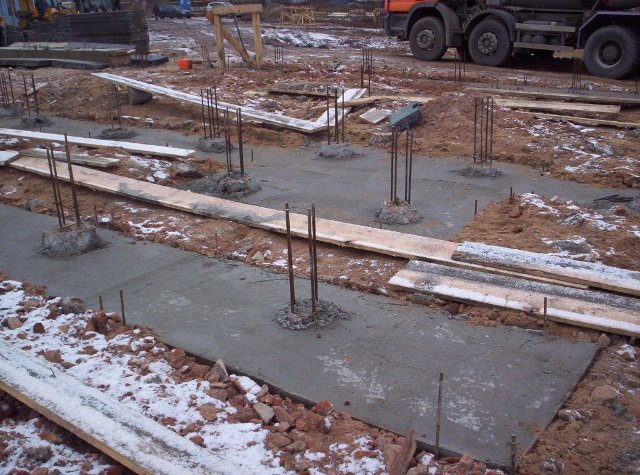

Rozpoczęły się prace żelbetowe - wylewanie ław fundamentowych
Pomimo okresu zimowego prace budowlane trwają
styczeń - luty 2010

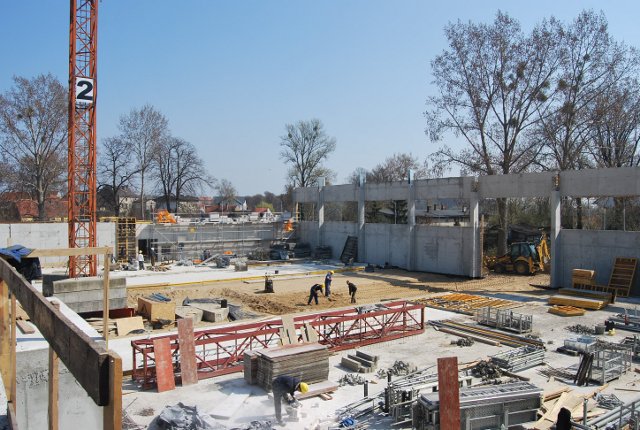

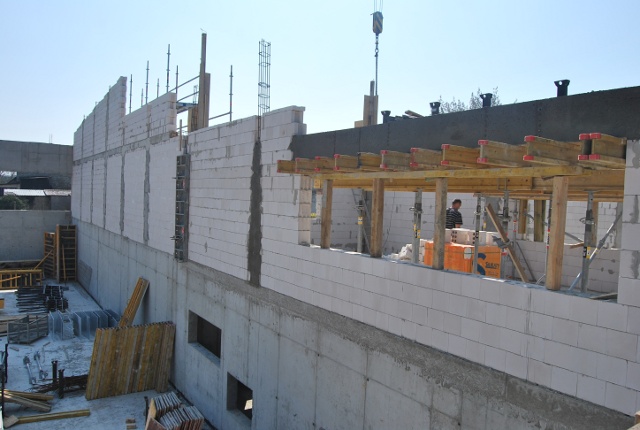

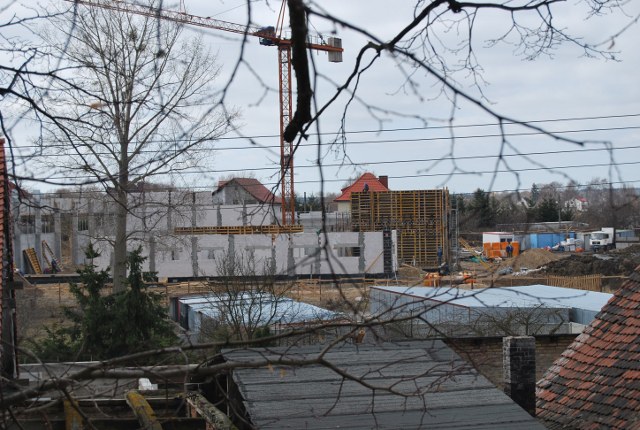

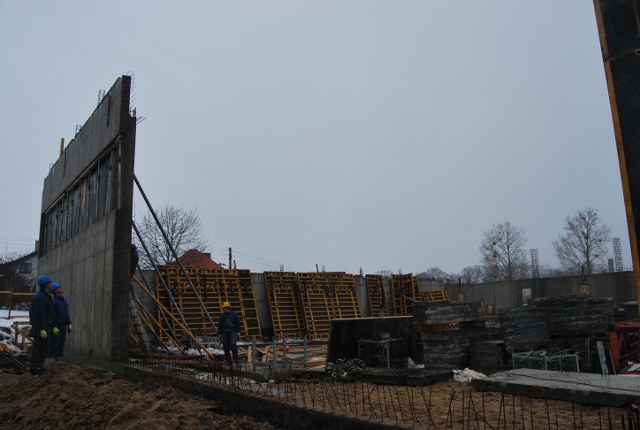

Stawianie ścian oraz słupów żelbetowych w części parteru

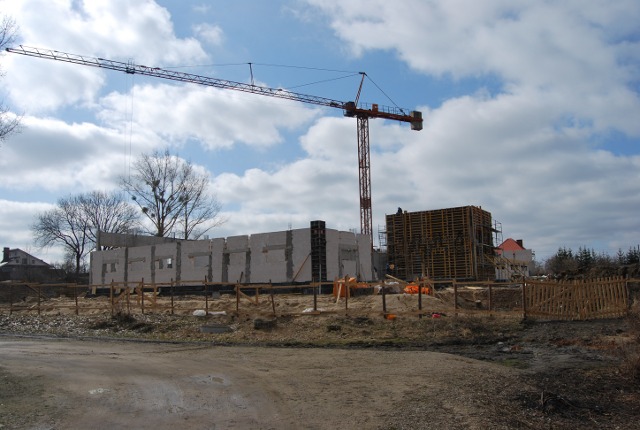

marzec 2010

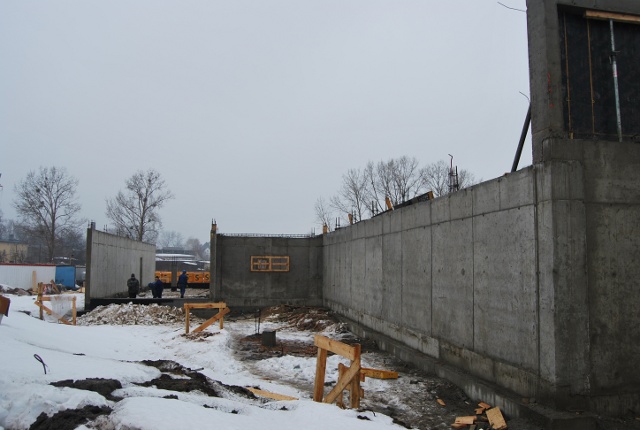

Wykonano wszystkie ściany parteru
oraz częściowo ściany piętra od. ul. Mikołaja Kopernika.
Zabetonowano stropy żelbetowe a także ułożono
w całości instalację kanalizacji sanitarnej - podpodłogowej.
kwiecień 2010

Widok hali od strony części socjalnej, sali squasha i sali gimnastycznej.
Nad częścią socjalną znajduje się część tarasowa.

Korytarz pomiędzy halą sportową a pomieszczeniem socjalnym.

Hala wewnątrz- wykonano ściany podłużne oraz dwie ściany szczytowe.
Wylane jest 2/3 posadzki.
.jpg)
Ściany szczytowe hali.
maj 2010
.jpg)

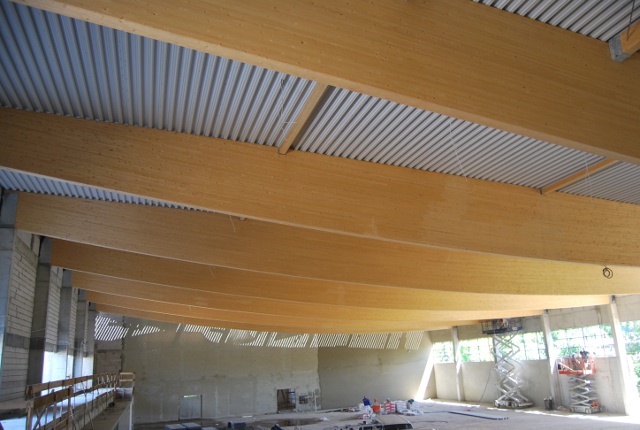

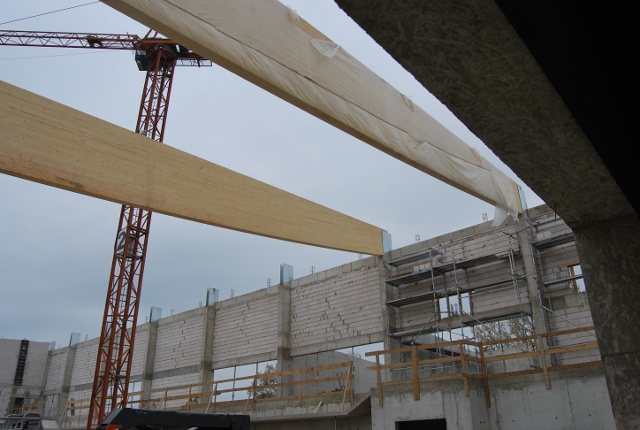

Montaż dźwigarów z drewna klejonego w elementach mocujących tzw. "markach".
Dźwigary są elementem konstrukcji drewnianej dachu.
czerwiec 2010

.jpg)

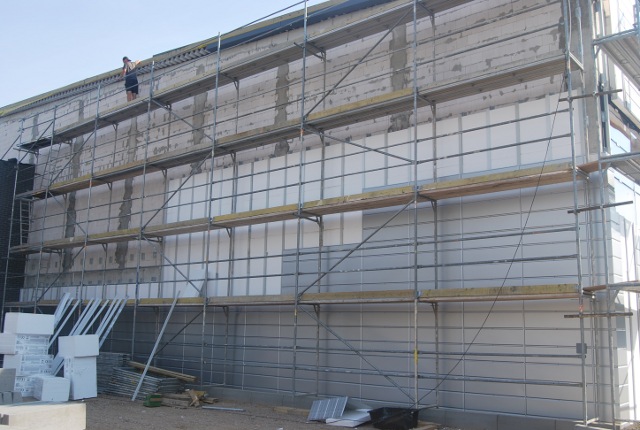

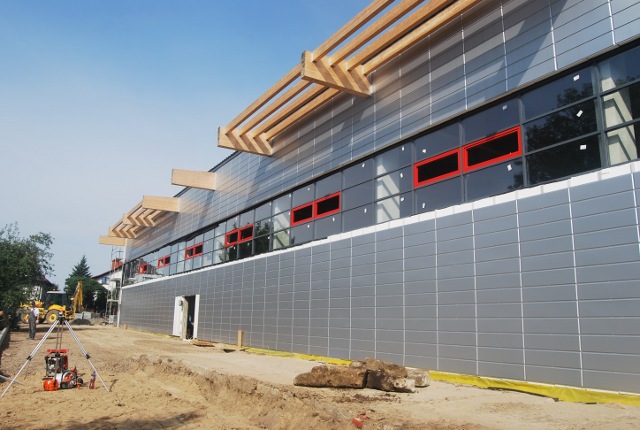

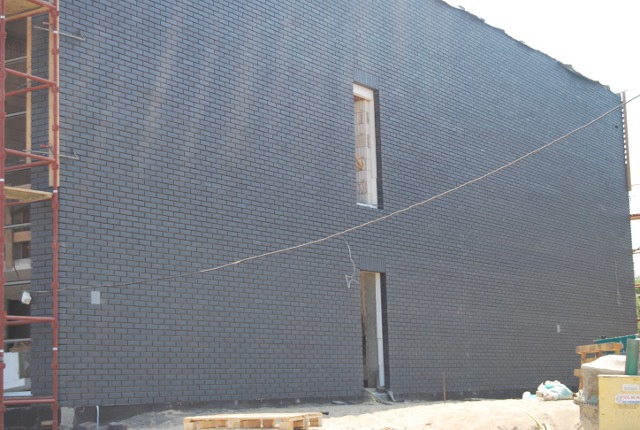

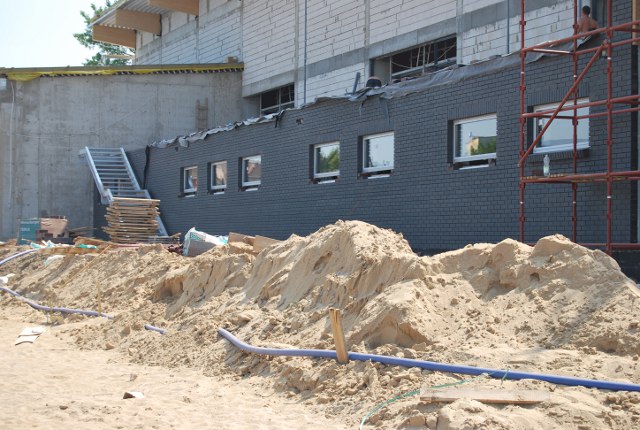

Trwają prace wykończeniowe w tym elewacja z cegły klinkierowej.
Hala została pokryta dachem.
czerwiec - lipiec 2010

Wstawiono część okien od strony socjalnej, sali sguash’a i sali gimnastycznej.
.jpg)

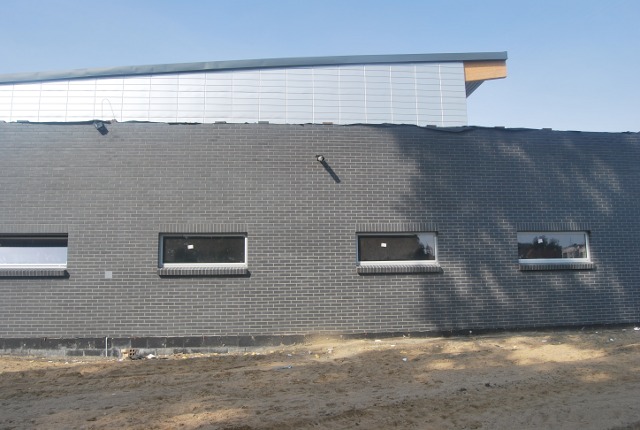

Wykonano elewację z cegły klinkierowej ściany od ul. Mikołaja Kopernika.

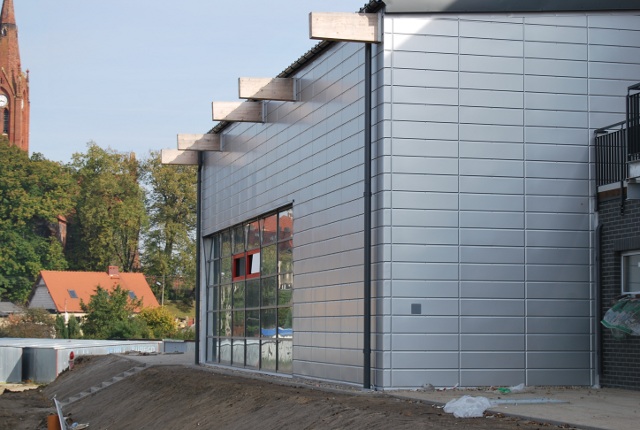

sierpień 2010
Wnętrze hali.

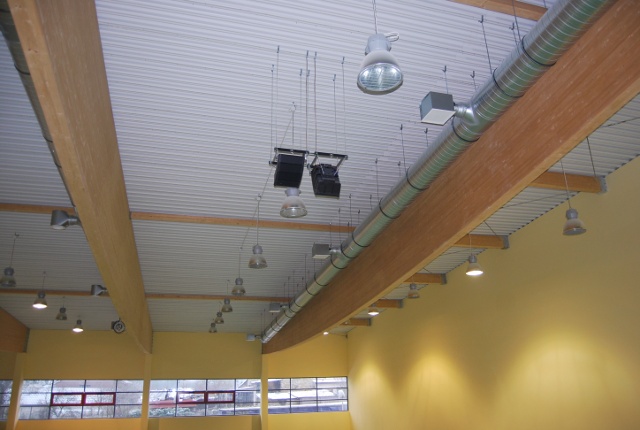

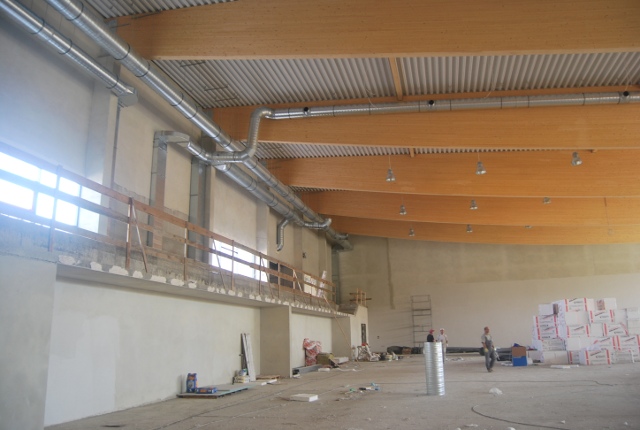

Rozpoczęto montowanie oświetlenia oraz systemu wentylacyjnego.
Ściana od ul. Okrzei, z boku której będą usytuowane miejsca parkingowe.
Wykonano elewację na ścianie szczytowej hali oraz rozpoczęto budowę drogi dojazdowej do obiektu.
Trwają prace wykończeniowe w tym elewacja ściany od ul. Kopernika.
Wejście główne hali z przeszklonym holem.
wrzesień 2010

.jpg)
.jpg)

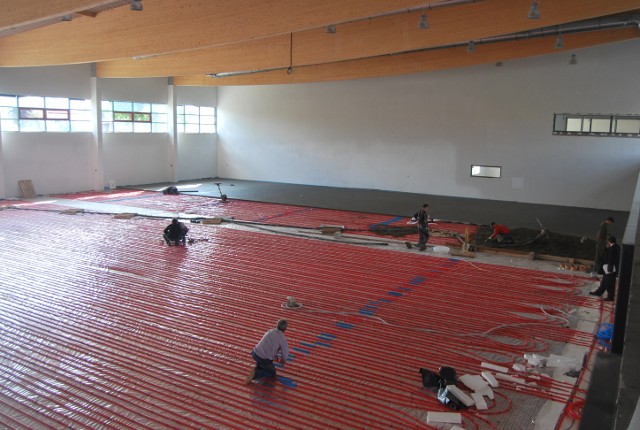

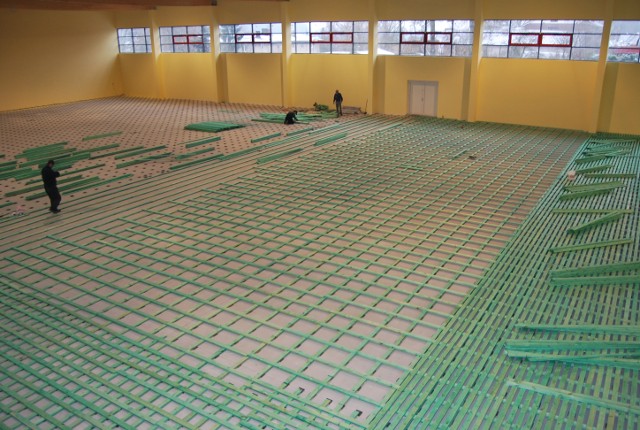

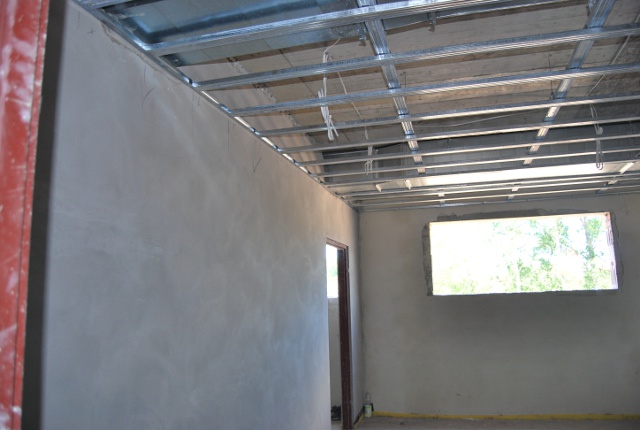

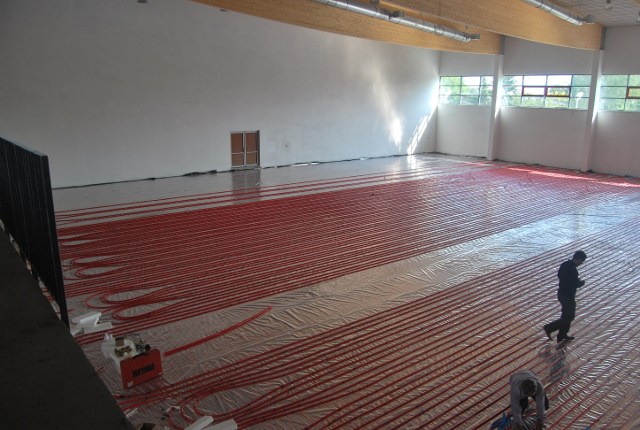

Montaż instalacji ogrzewania podłogowego.
październik 2010

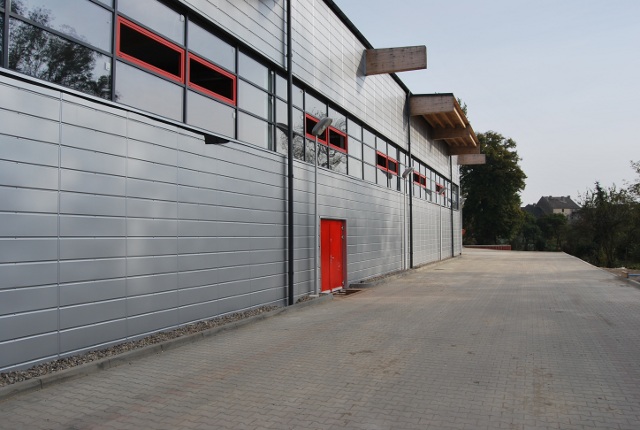

Widok hali od ul. Okrzei.
Droga wzdłuż hali od ul. Kopernika do miejsc postojowych od ul. Okrzei.

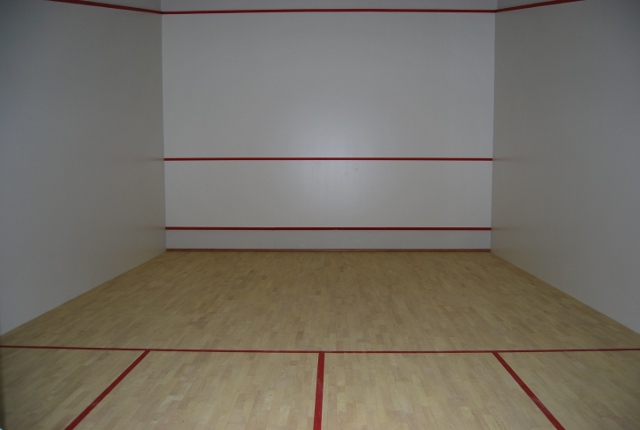

Sala do sguash’a.
Hol główny.
Widok hali od strony planowanych boisk.

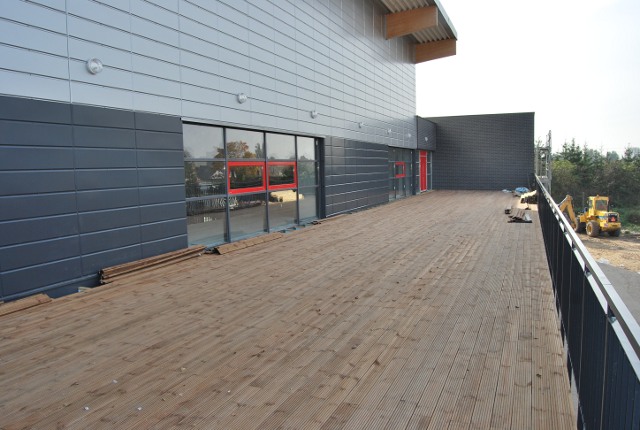

Taras widokowy.
listopad 2010

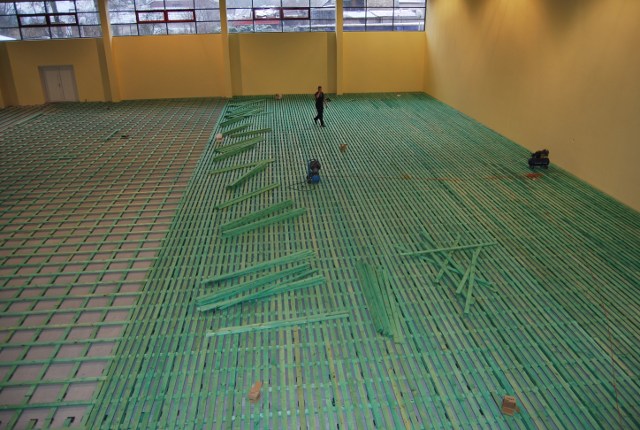

Montaż stelażu pod podłogę.

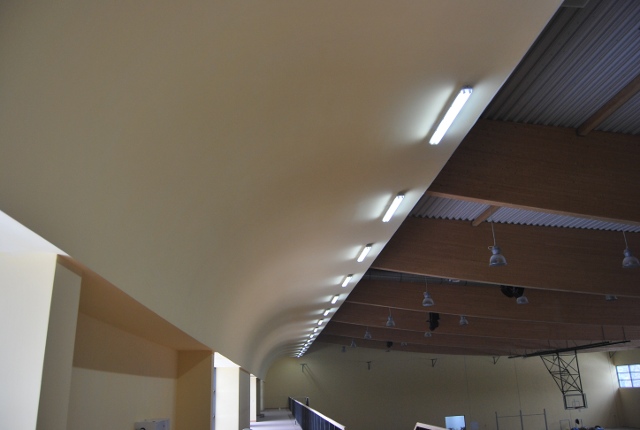

Oświetlenie hali
Mała sala gimnastyczna
Główny korytarz
Szatnia
Schody zlokalizowane w holu wejściowym.
grudzień 2010

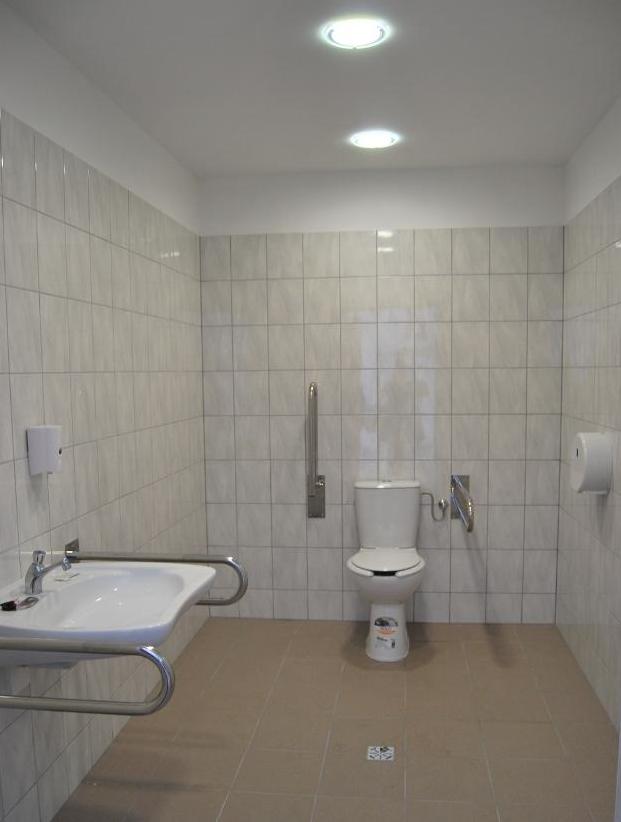

Toaleta
Sala do sguash’a.
Częściowo wyposażona siłownia.
Układanie nawierzchni na hali głównej.

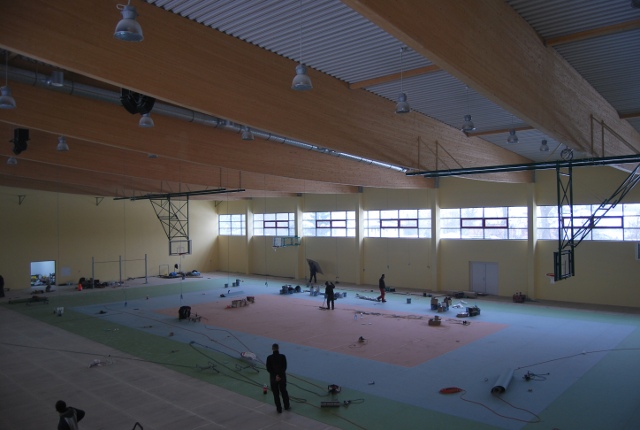

Zamontowano kosze do piłki koszykowej.

Oświetlenie galerii widokowej.
Widok hali od ul. Kopernika.
Recepcja
Główny korytarz

Sala główna
.jpg)
Siłownia

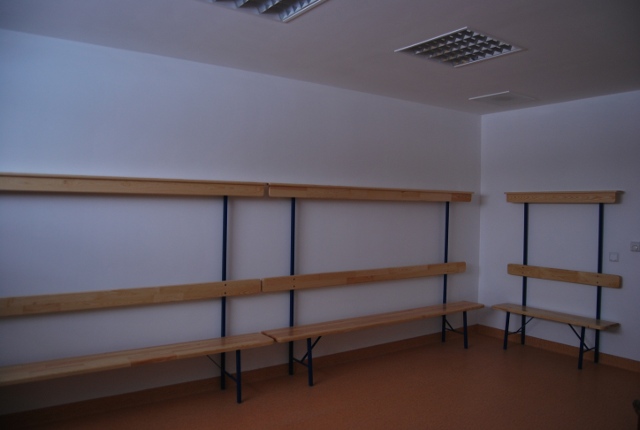

Częściowo wyposażona szatnia.

Toaleta dla osób niepełnosprawnych.
Prysznice
